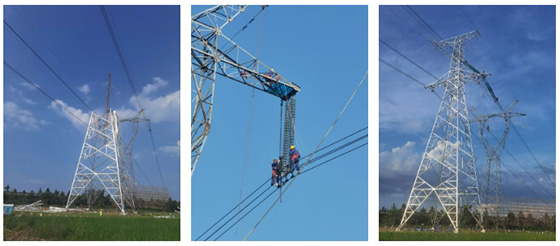

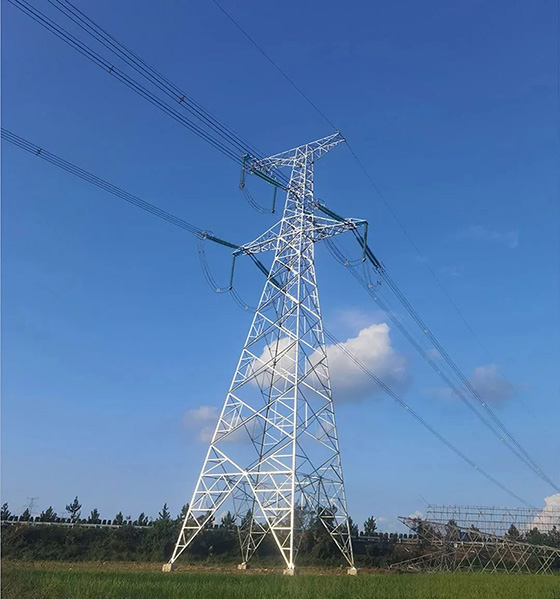

9月21日上午,我司承建的500kV鷹撫I回線三跨遷改工程成功投運。
500kV 鷹撫Ⅰ回線195#-200#段于撫州市臨川區東館鎮玉湖村跨越S46撫金高速公路,未采用獨立耐張段跨越,所在耐張段為195#-200#,有4基直線塔,1.98km耐張段,不滿足國家電網設備〔2020〕444號《國家電網有限公司關于印發架空輸電線路“三跨”反事故措施的通知》等文件相關規定,存在安全隱患。為保證撫金高速公路運行安全,需對該線路 195#-196#跨越檔進行改造,改造后形成“耐-高速-耐”獨立耐張段跨越撫金高速。
