5月9日,國網江西省電力公司副總經理楊曉斌一行到500kV咸夢Ⅱ回三跨遷改工程現場檢查指導工作,國網江西超高壓公司副總經理彭朝暉、南昌市灣供電力工...
5月7日,由成蜀電力集團承建的800kV錦蘇線硬跳管母大修項目順利完成,具備投運條件。在同期多個標段中,該標段協調難度最大、地理環境最惡劣、施工條...
五一假期期間,800kV錦蘇線54基桿塔硬跳管母大修工程現場正在開展直升機山地吊裝運輸作業,助力特高壓線路停電檢修,這是成蜀電力集團首次在特高壓停...
近期,集團副總經理江明、總經理助理岳慶、運檢事業部副主任唐飛、唐維一行先后前往江西500kV咸夢Ⅱ回線跨高速公路耐張段改造工程、800kV錦蘇線桿塔硬...
文章來源:網絡??瀏覽次數:

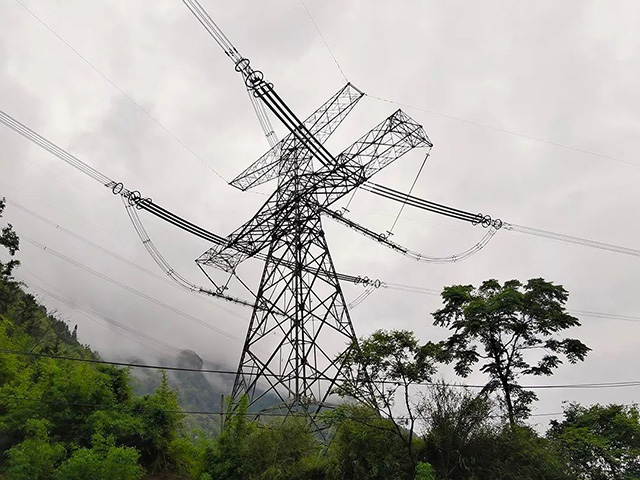

5月7日,由成蜀電力集團承建的±800kV錦蘇線硬跳管母大修項目順利完成,具備投運條件。在同期多個標段中,該標段協調難度最大、地理環境最惡劣、施工條件最艱難,成蜀運檢鐵軍不辱使命,比計劃工期提前6天,率先完成所有檢修任務。

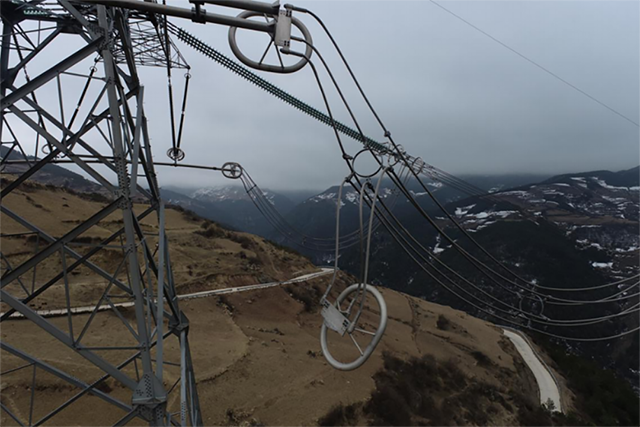

±800kV錦蘇線在多年運行過程中,直流輸電線路每年約有135天滿負荷運行,在滿功率運行條件下,多次發生硬跳管母三變一線夾脫落事件,對硬跳管母接頭的大修工作刻不容緩。此次大修主要將±800kV錦蘇線27基耐張塔“管母式”跳線串更換為“鼠籠式”跳線串,拆除與管母相連接的部件。

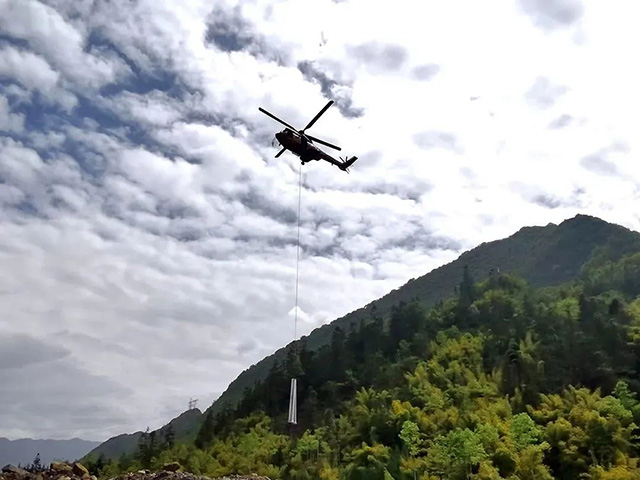

項目計劃停電時間為4月27日至5月13日,檢修時間緊、任務重;工程塔位所在區域地形以一般山地和高山大嶺為主,山高谷深、森林密布,且海拔高,多冰區、大風區,導致施工條件艱苦,項目推進難度大。接到檢修任務后,項目部迅速調集技術骨干,組織現場踏勘,制定安全高效的施工方案。施工過程中,經過科學論證與評估,采用直升機、十一條索道同時運輸,地空、人機“默契”配合,全力確保工期進度。
此次大修項目的圓滿完成,展現了成蜀運檢鐵軍深厚的技術與經驗積淀,將進一步豐富我司在運檢項目中直升機應用的有益經驗。±800kV錦蘇特高壓直流輸電線路是國家西電東送的重要一環,對于促進西南地區水電開發及緩解華東地區用電緊張局面具有十分重要的意義。本次大修項目的完成,將改善金具發熱情況,有助于提高架空輸電線路本質安全水平,防止斷線、掉串等事故,進一步確保線路安全運行,保障公共安全和電網安全。
