4月19日,經過13天的高效作業,500kV建欖線綜合檢修任務順利完成,比原計劃工期用時少7天。

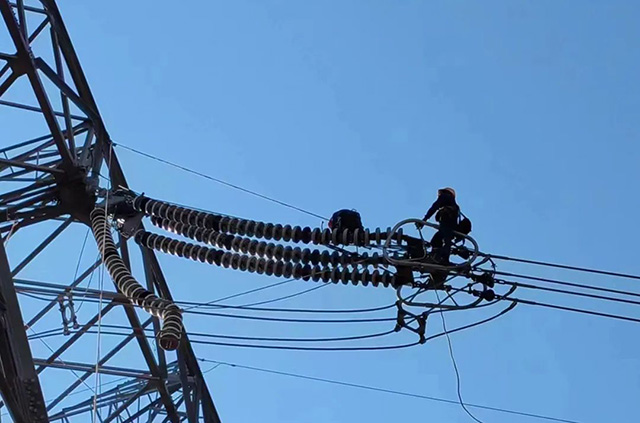

此次綜合檢修任務計劃停電時間為04月06日至04月25日,共計20天。涉及登塔檢查及消缺218基,走線檢查共計94檔45699米,更換自爆絕緣子4片,更換絕緣串226串,耐張塔防掉串、掉線金具加裝共計676套等檢修內容。其中,四聯串耐張絕緣子更換,存在脫瓶架笨重、過牽引距離大、作業勞動強度大等主要問題,技術難度大,對作業人員技術要求高;跨越高速鐵路、公路作業,風險等級高。同時,部分線路途徑區域自然條件惡劣,地勢高差大、30mm冰區、大風區、無人區,致使檢修作業面臨巨大挑戰。檢修前,項目人員組織現場查勘,徹底摸清現場情況,制定詳細周密的工作方案。過程中,針對作業點多、涉及面廣,施工時間緊、任務重的特點,依據線路分段和工作內容劃分工作小組,各司其職,協同配合,高效完成了所有檢修任務。
500kV建欖線綜合檢修任務的完成,集中消除了設備缺陷隱患,能夠補強線路運行薄弱環節,進一步提升線路供電可靠性,有力保障沿線生產生活用電。
