洪板二線綜合改造工程順利投運

2023-03-02 11:55

文章來源:網絡??瀏覽次數:

       3月2日00時19分,洪板二線綜合改造工程順利實現投運。

洪板二線綜合改造工程順利投運

       500kV洪板二線起于自貢洪溝500kV變電站,止于重慶陳家橋500kV變電站。線路為2000年3月建成投運的原自渝II回500kV線路,線路全長148.253km。目前運行已超過20年,部分導線、地線銹蝕老舊,導致線路傳輸能力大幅下降,對地區電網的安全可靠運行帶來嚴重影響。此次改造工程主要涉及:跨越高速公路不滿足“三跨”要求的非獨立耐張段;銹蝕情況嚴重對線路安全運行造成極大隱患的部分拉線塔;長度達到15km以上,不滿足規范要求的超長耐張段。

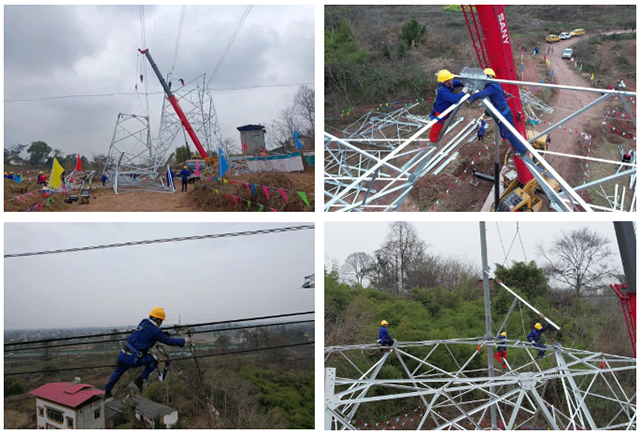

洪板二線綜合改造工程順利投運

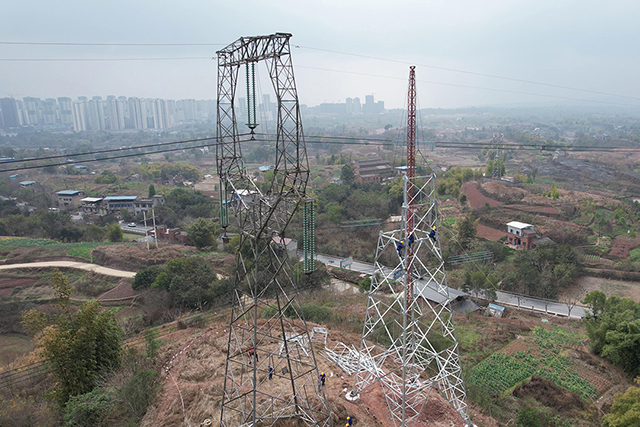

       該工程停電作業時間僅15天,需完成常態下2個月的工程量,主要包括新建鐵塔27基,導地線掛點改造鐵塔6基,拆除鐵塔24基等作業內容。時間緊,任務重,施工工序繁多。舊塔臨近新塔,施工難度大,對現場作業人員素質、技術水平要求高。項目施工戰線長,涉及鄉鎮較多,協調工作難度大。承接任務的第一時間,集團迅速調集優秀項目經理與技術骨干組建施工項目部,開展實地踏勘;過程中,精心策劃施工方案,高效調配資源,強化安全質量管控,全方位推進項目實施。最終,項目于2月14日正式開工,并于2月28日圓滿完成所有改造任務。

洪板二線綜合改造工程順利投運

       500kV洪板二線是川電入渝的重要通道,承擔著四川電力向重慶電力安全輸送的重要任務。改造工程完成投運后,將有力提高地區電網安全運行能力和穩定水平,促進川渝兩地電力電能交換能力的提升,為兩地經濟社會發展提供可靠的電力保障。
